Kaukolämmön suunnittelun dokumentit ja ohjeet
Tältä sivulta löydät ohjeet mm. kaukolämmön nousukulman asentamiseen, teknisen tilan suunnitteluun ja laitteiden sijoitteluun sekä reittiavainjärjestelmän toimintaperiaatteen sekä muuta tärkeää tietoa kaukolämmityksen rakentamiseen liittyen.
Kaukolämpöverkon sijaintitiedot
Luovutamme sähkö- ja kaukolämpöverkon sijaintitietoja ainoastaan suunnittelutyötä varten. Tiedot on tarkoitettu suunnittelun tueksi, eikä niiden perusteella voi suorittaa maanrakennusurakointia tai kaivutöitä, ennen kuin asianmukaiset kaapeli- ja maastonäytöt on suoritettu. Samalla vahvan tunnistautumisen vaativalla lomakkeella voit pyytää sekä sähkö- että kaukolämpöverkon sijaintietoja.

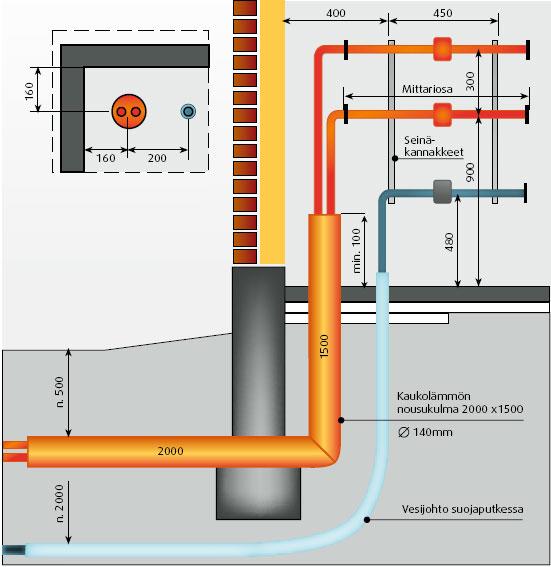

Talojohto yhdistää kiinteistön kaukolämpöverkkoon
Kaukolämmön liittymismaksu sisältää talojohdon rakentamisen kaivuu- ja peittotöineen. Talojohtoreitin maatäyttöjen on oltava valmiit ja reitin on oltava esteetön.
Johto rakennetaan yleensä, kun lämmöntoimitus on ajankohtainen. Samaan kaivantoon voidaan asentaa ennakkosopimuksesta myös muita johtoja tai kaapeleita maksamalla osuuden maanrakennustöistä. Kaivannon syvyys on n. 85 cm ja leveys n. 100 cm.
Teknisen tilan suunnitteluohje
– Lattian pinta-ala min. 2,0 m²
– Lyhimmän seinän pituus 1,2 m
– Huoltotila lämpömittauksen edessä 1,0 m
– Huoltotila sähkömittauksen edessä 0,8 m
– Tila on varustettava lattiakaivolla ja ilmanvaihdolla.

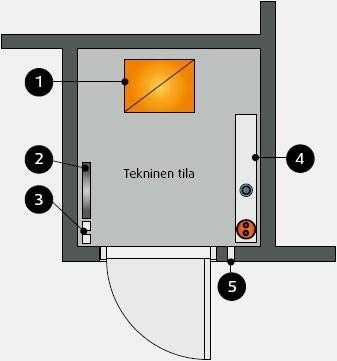

Esimerkki laitteiden sijoittelusta
1. Lämmönjakokeskus
2. Sähköpääkeskus ja -mittaus
3. Antenni- ja puhelinjakorasia
4. Kaukolämpö- ja vesimittarit
5. Avainsäilö
Pääsy tekniseen tilaan
Teknisen tilan lukituksessa käytetään ns. reittiavainjärjestelmää. Järjestelmän ansiosta mittareiden huolto ja luenta tapahtuvat sujuvasti ja asumista häiritsemättä. Avain laitetaan säilöön esim. kaukolämmön käyttöönotto-tarkastuksen yhteydessä ja lukitaan Kuopion Energian putkilukolla.
Rakentaja asentaa toimittamamme putkimallisen avainsäilön seinään teknisen tilan oven viereen ulkoverhouksen teon yhteydessä.
Teknisen tilan lukko sarjoitetaan niin, että sen avain ei käy muihin tiloihin.
K1/2021 on julkaistu! Muutoksena edelliseen on kaukolämmön tulolämpötilan mitoitusarvon pudottaminen 115 celsiusasteesta 90 celsiusasteeseen. Muuttuneita määräyksiä ja ohjeita voi soveltaa välittömästi, mutta viimeistään 1.1.2022 jälkeen käynnistyvissä uusissa suunnittelukohteissa ja 1.5.2022 jälkeen tapahtuvissa lämmönjakokeskusten toimituksissa.
Kaukolämmön liittymäkartat ja rakennustyömaat:
› Kuopion Energian kaukolämmön rakennustyömaat
Muita ohjeita ja hyödyllistä tietoa:
› Ohjeet kiinteistön liittämiseen kaukolämpöön
› Tutustu kaukolämmityksen säädön ja mittauksen ohjeisiin Kaukolämmittäjän ABC-oppaasta
› Energiateollisuuden K1-ohje ja määräykset rakennusten kaukolämmityksen rakentamiseen
› Poistoilmalämpöpumppu kaukolämpötaloon: ohjeet suunnittelijalle
